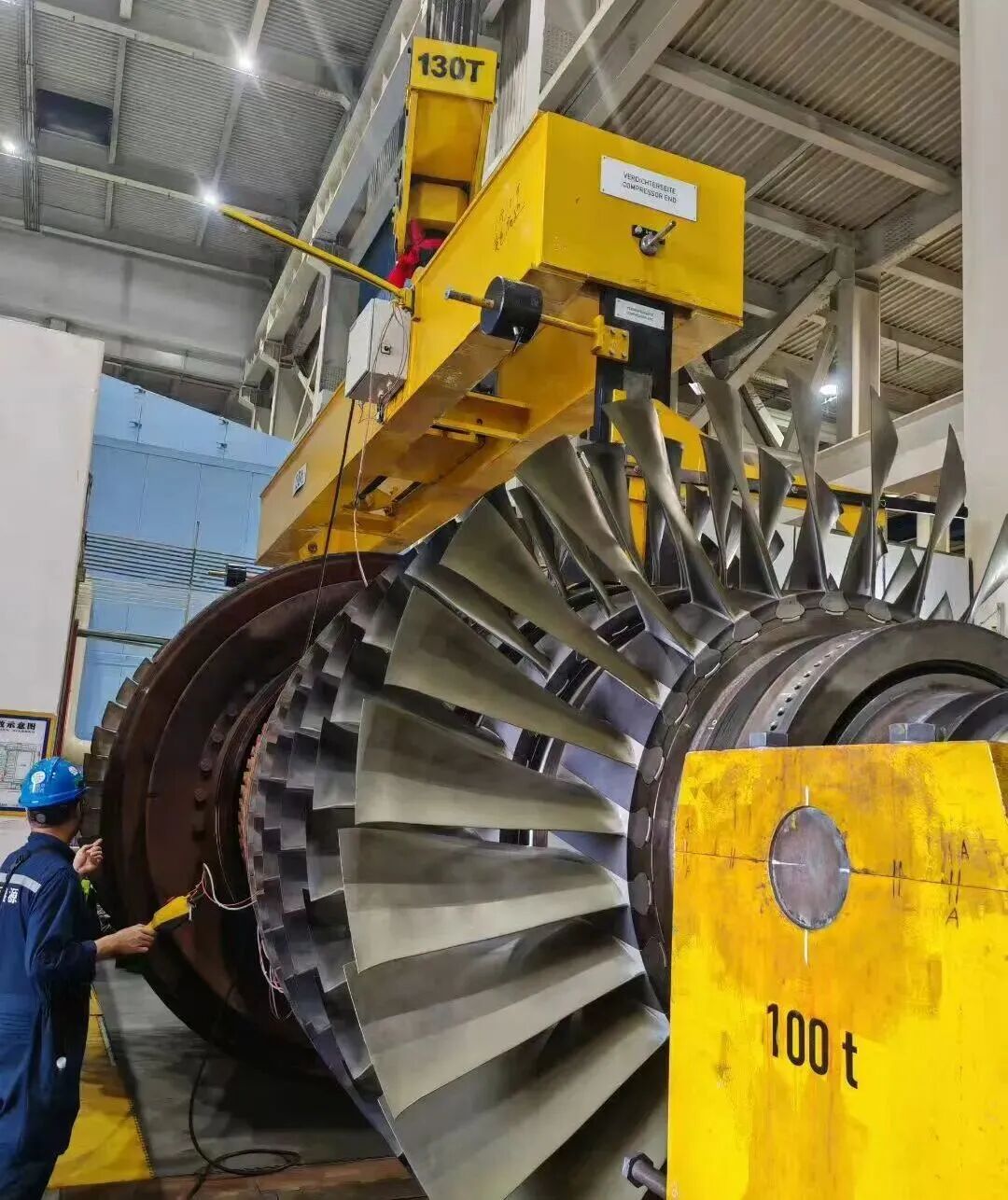

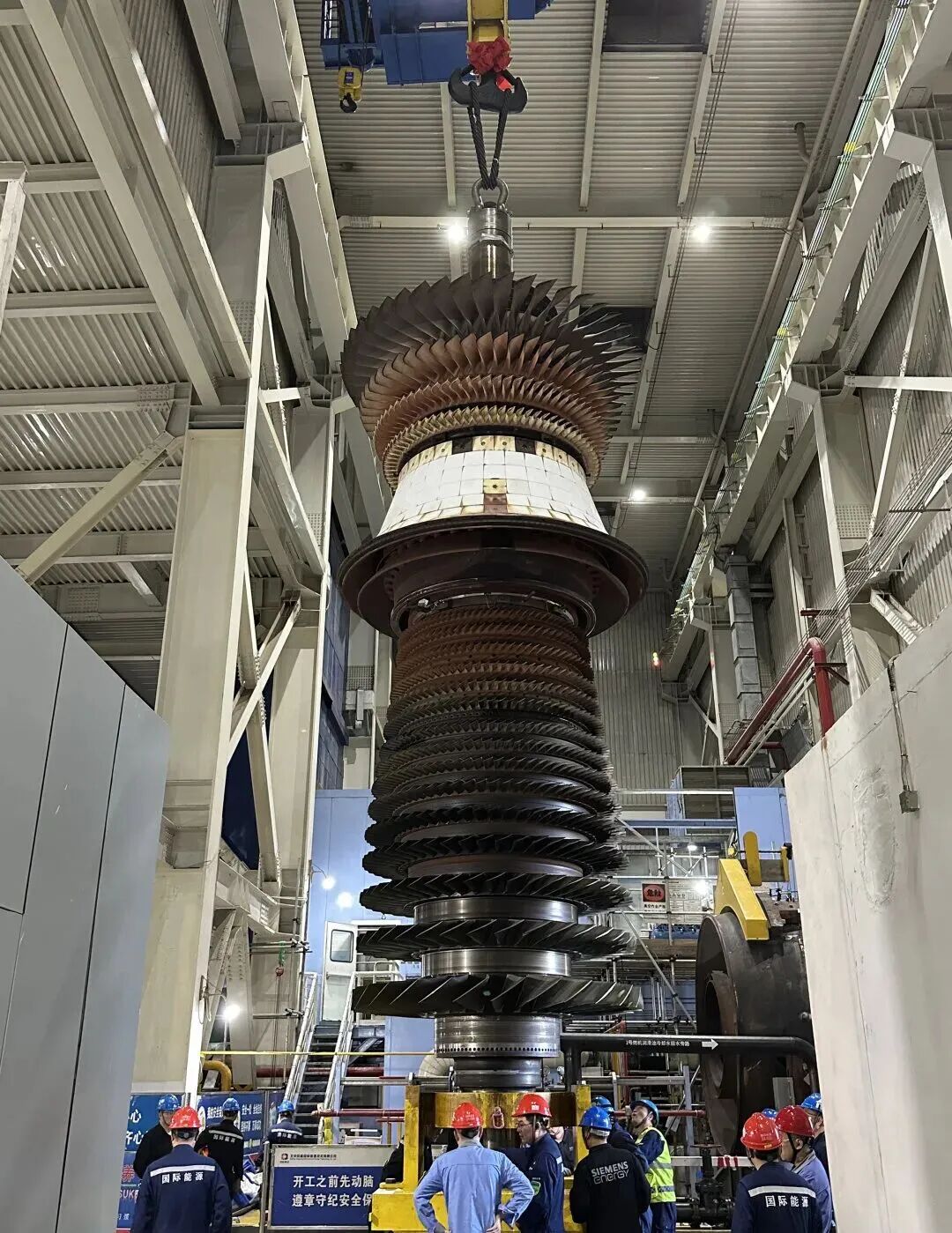

9月14日13时30分,京能集团所属京桥热电1号燃机转子吊出与吊立全流程作业顺利完成,创下集团京内首例SGT5-4000F型燃机转子吊立作业纪录,标志着1号机组A级检修取得突破性进展。


为确保2025年首都冬季供暖安全稳定,京桥热电于9月4日启动1号燃机A级检修工作。



周密筹备筑牢作业根基


此次转子吊立工作的成功,源于京桥热电长达两年多的系统性筹备。自2023年起,京桥热电以“提前谋划 分步实施”为原则,扎实推进前期准备工作。2024年8月,完成厂用6kV配电间改造,为转子吊运开辟安全专属通道,解决了“通道受限”的关键难题。2025年7月,完成转子解体地基施工与专用部件安装,确保作业基础支撑稳定可靠。





精准施策破解多重挑战


作业实施过程中,京桥热电成功应对多重挑战。

面对市调令要求开工延后一天的紧急情况,该公司迅速启动应急预案,通过优化人员排班、压缩流程节点,实现“晚开工 早完工”的逆势推进,较原计划提前12小时完成前期准备工作。

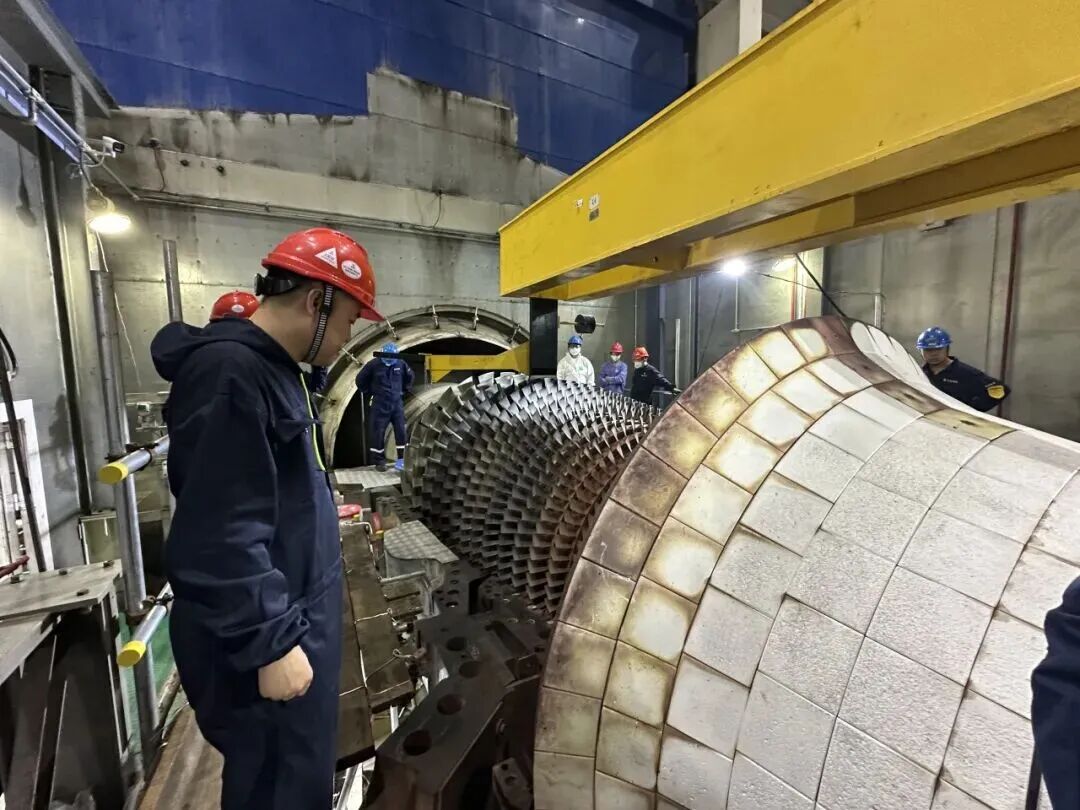

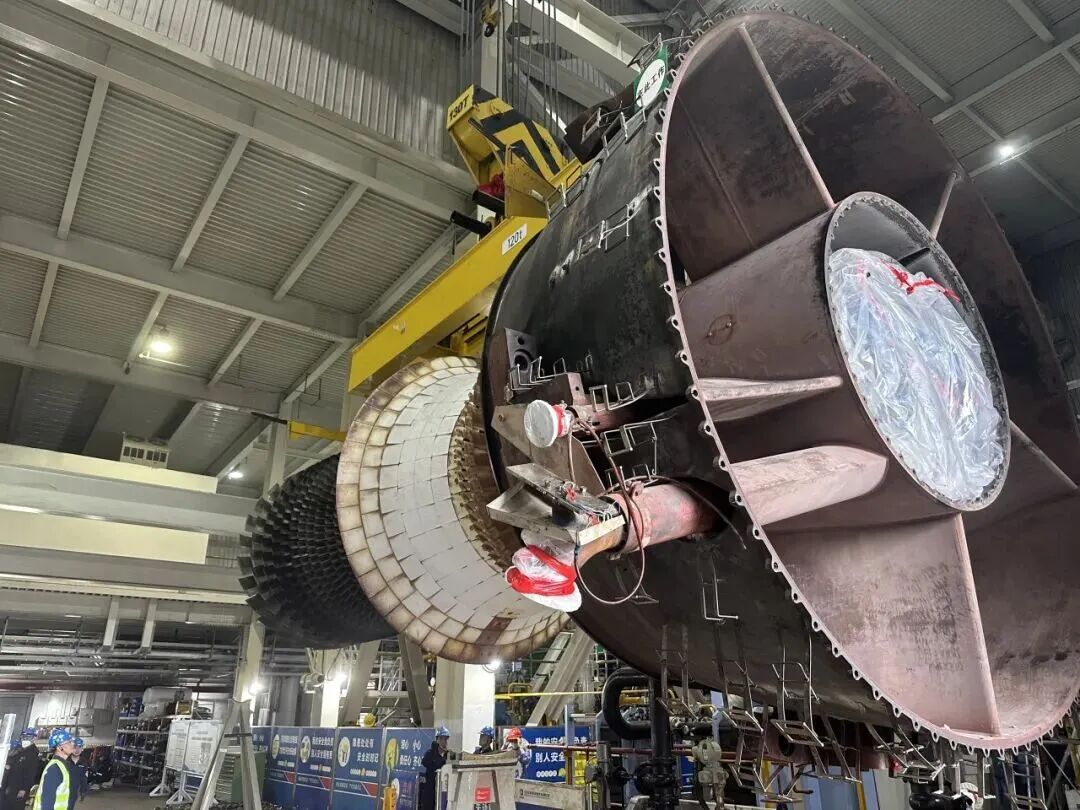

1号燃机转子总重达110吨、长度9.8米,其透平4级动叶直径达3.4米,而改造后的吊运通道宽度仅3.5米,操作偏差极易引发设备碰撞风险。技术人员通过反复桌面推演和实地测试不断优化吊装方案,作业现场实施“多人监护+多角度视频监控”的全方位监护机制,最终实现了吊立全过程“零碰撞、零隐患”的安全目标。





技术共享助力协同发展

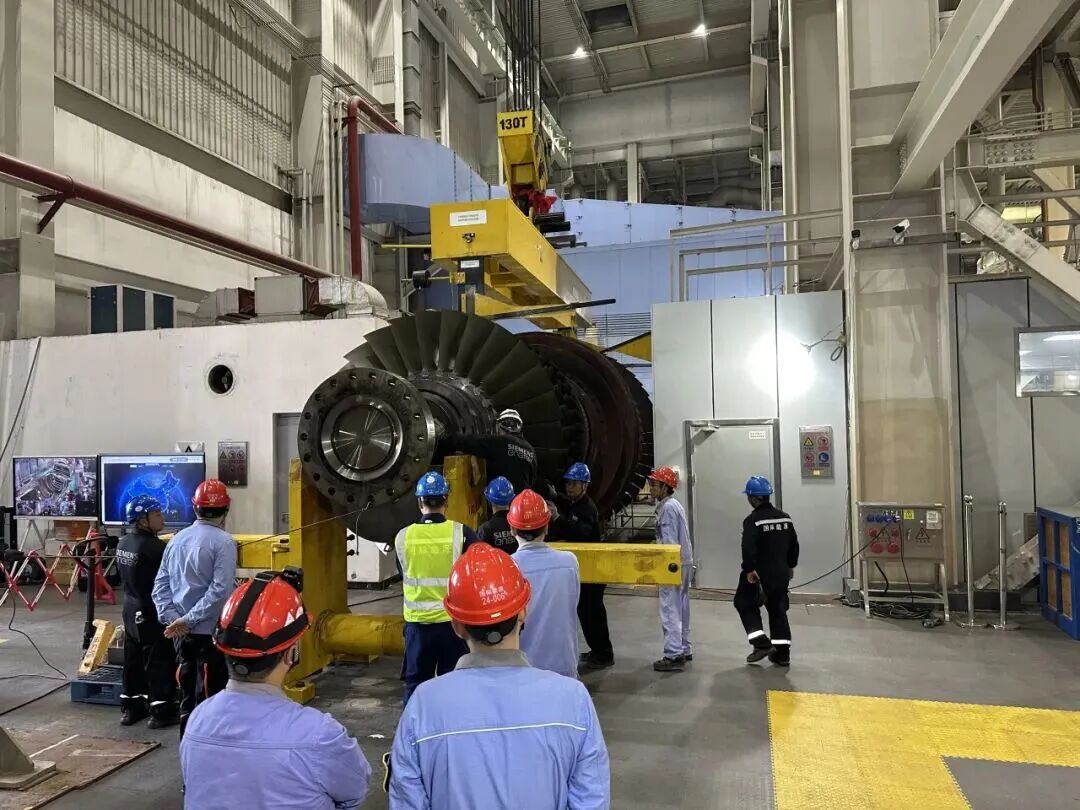

作为集团大型燃机自主检修技术的实践成果,本次作业,京桥热电秉持“技术共享 协同发展”理念,邀请集团内外兄弟单位现场观摩,通过解析吊装方案设计、分享吊装过程等,将“京桥经验”转化为行业共享成果,彰显了公司在燃机检修领域的技术自信。



未来,京桥热电将持续深化检修作业管理,以更高标准、更优技术为首都冬季供暖提供坚实保障,为燃气电厂大型设备运维贡献更多“京桥智慧”,彰显国有企业在首都能源保供中的责任与担当。
